Замена циркуляционных насосов на Барнаульской ТЭЦ-3 (АО «СГК-Алтай») с выполнением проектно-изыскательных работ, шефмонтажом и шефналадкой
13 июля 2026
Проект / Заказчик
Проект: Замена четырех циркуляционных насосных агрегатов на Барнаульской ТЭЦ-3
Заказчик: АО «СГК-Алтай» (группа «Сибирская генерирующая компания»)
Объект: Барнаульская ТЭЦ-3
Введение
Барнаульская ТЭЦ-3 -крупное энергетическое предприятие в Барнауле (Алтайский край), теплоэлектроцентраль, вырабатывающая электрическую и тепловую энергию. Входит в состав АО «СГК-Алтай» (группа «Сибирская генерирующая компания»).
Система циркуляционного водоснабжения:
- Тип: оборотная
- Охлаждающие устройства: три башенные градирни площадью орошения 2600 м² каждая
- Источник восполнения потерь: река Обь
Циркуляционная насосная станция (ЦНС):
- Введена в эксплуатацию в 1981 году
- Установлены четыре вертикальных диагональных насоса типа 130ДПВ-8/23КЭГ-УЗ номинальной мощностью 2 500 кВт
- Ориентировочное среднегодовое время работы одного насоса: 3 451 час
Цели и задачи проекта
Основной задачей являлась замена четырех выработавших назначенный ресурс циркуляционных насосов 130ДПВ-8/23КЭГ-УЗ с достижением следующих целей:
- 1. Сокращение расходов на электроэнергию собственных нужд -за счет перехода на насосы меньшей производительности (1,8 МВт вместо 2,5 МВт) с оптимизацией режимов работы.
- 2. Повышение надежности вспомогательного оборудования -замена изношенных агрегатов на современные аналоги с улучшенными техническими характеристиками.
- 3. Минимизация строительно-монтажных работ -установка новых насосов на существующие фундаменты с подключением к действующим трубопроводам без реконструкции здания ЦНС и технологической части системы технического водоснабжения.
Решение «ЭнергоФронт»
Используя накопленный опыт в проектировании и реализации проектов по замене насосного оборудования, «ЭнергоФронт» предложил наиболее эффективное и экономически выгодное решение.
Предложенное оборудование:
- Вертикальный полупогружной насос типа 66MX-1/1 производства концерна «Ruhrpumpen»

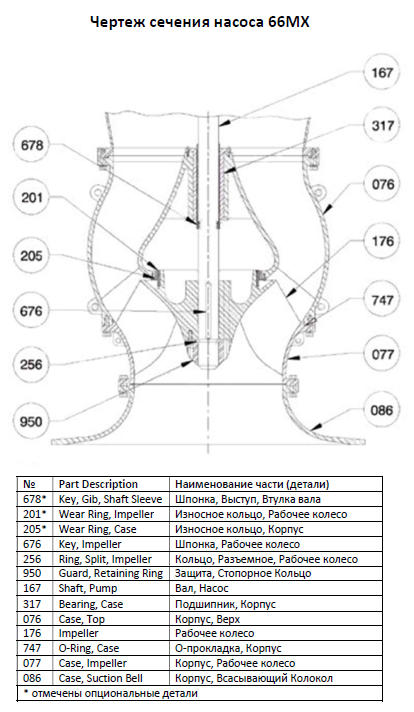

- Технические параметры: подача 21 000 м³/час, напор 24 м
- Электродвигатель мощностью 1,8 МВт (вместо 2,5 МВт у заменяемых насосов)
Почему выбрано это решение:
- Снижение установленной мощности с 2,5 МВт до 1,8 МВт позволяет значительно сократить расход электроэнергии на собственные нужды.
- Насосы спроектированы под существующие фундаменты и присоединительные размеры, что исключает реконструкцию здания ЦНС и переварку трубопроводов.
- Вертикальное полупогружное исполнение идеально подходит для условий циркуляционной насосной станции с ограниченным пространством.

Объем выполненных работ (полный цикл: проектирование → поставка → шефмонтаж → шефналадка)
В рамках реализации проекта специалистами «ЭнергоФронт» выполнен полный комплекс работ:
| Этап | Содержание работ |
| 1. Предпроектное обследование | Проведен детальный аудит существующего оборудования, фундаментов, трубопроводов и условий эксплуатации. Выполнены необходимые замеры и анализ технической документации. |

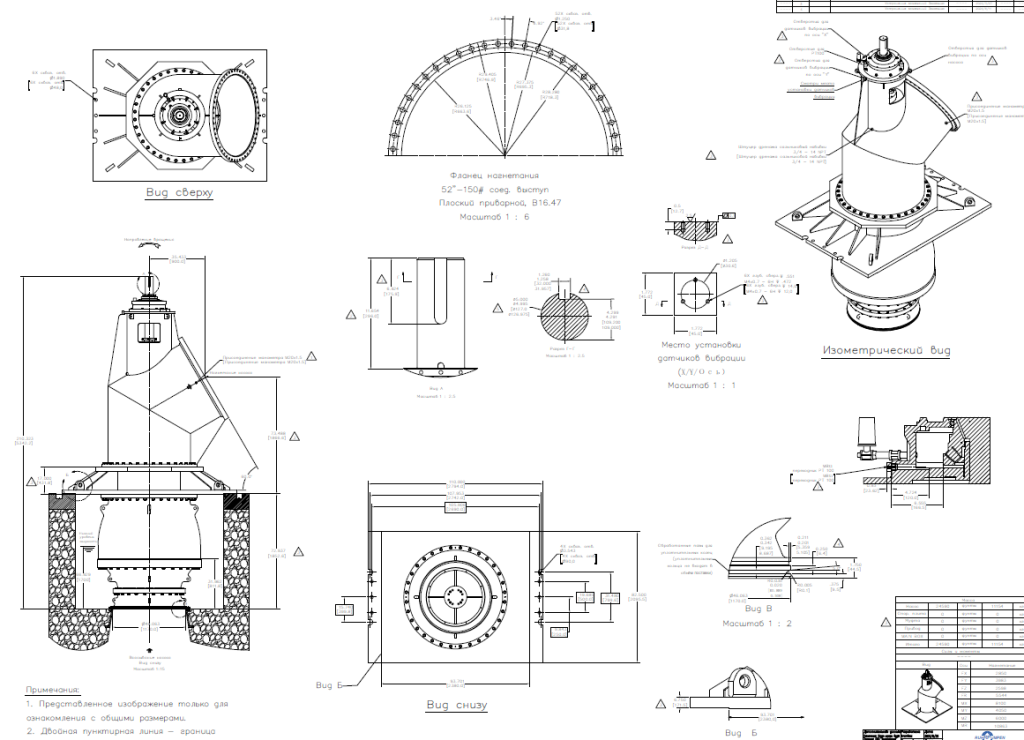

| 2. Проектирование | Разработана проектная документация с учетом требуемой интеграции нового оборудования в существующую инфраструктуру. Учтены стесненные условия производства работ (ограниченное пространство для маневра техники, работа в действующем здании ЦНС). Применен повышающий коэффициент на работы в стеснённых условиях. |

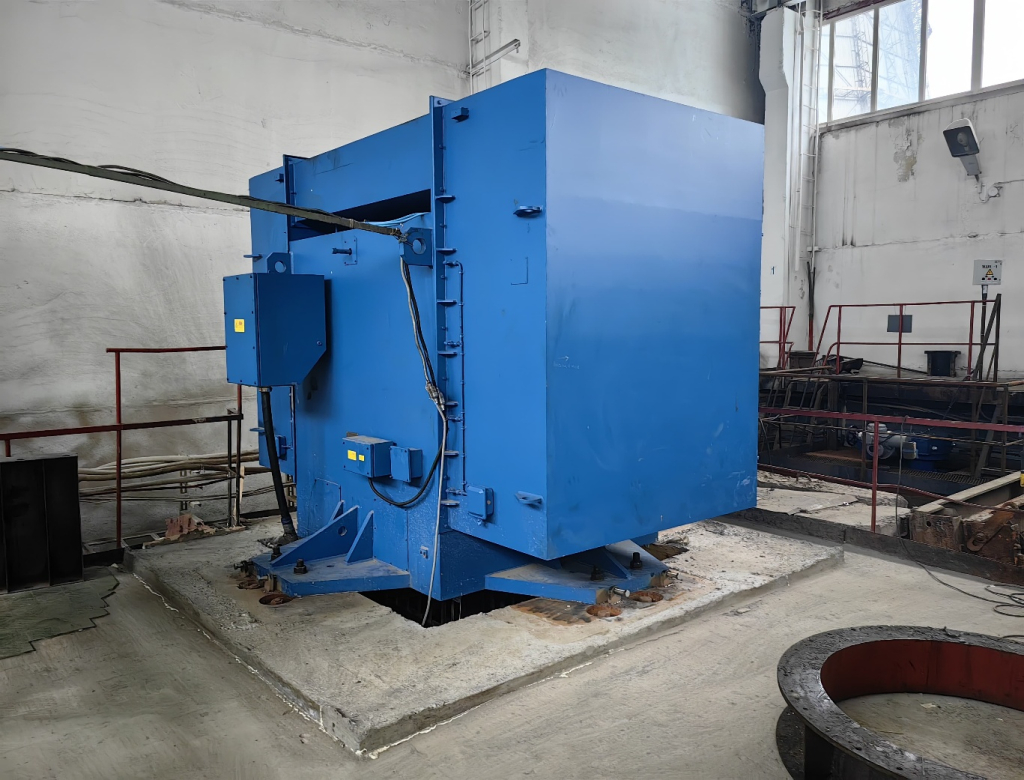

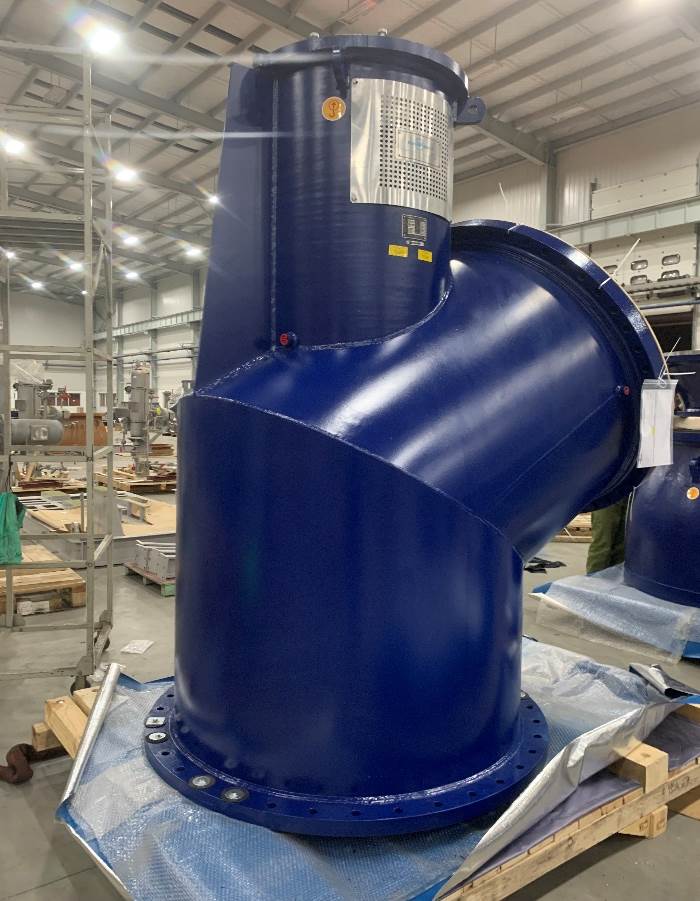

| 3. Поставка оборудования | Изготовлены и поставлены на станцию четыре современных вертикальных полупогружных насосных агрегата 66MX-1/1 в полной комплектации с электродвигателями. |

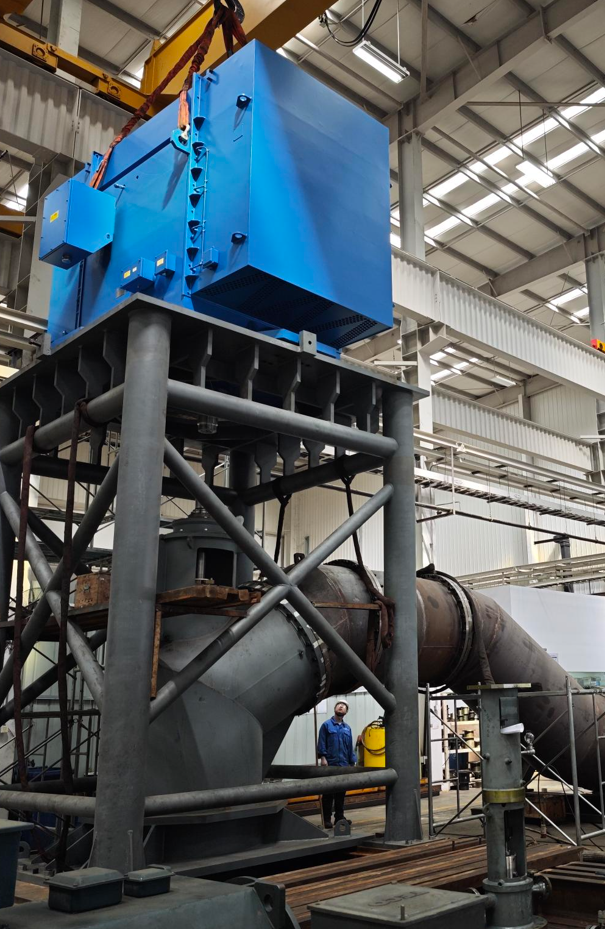

| 4. Шефмонтаж | Оказаны услуги по руководству монтажом оборудования (шефмонтаж) - инженерное сопровождение установки насосов, обеспечение правильной сборки и стыковки с существующими коммуникациями. |
| 5. Шефналадка | Оказаны услуги по шефналадке -руководство пусконаладочными работами, проверка рабочих параметров, настройка режимов работы оборудования. |
Результаты
- 1. Операционный результат:
- Четыре насосных агрегата поставлены на станцию в 2025 году в полном объеме.

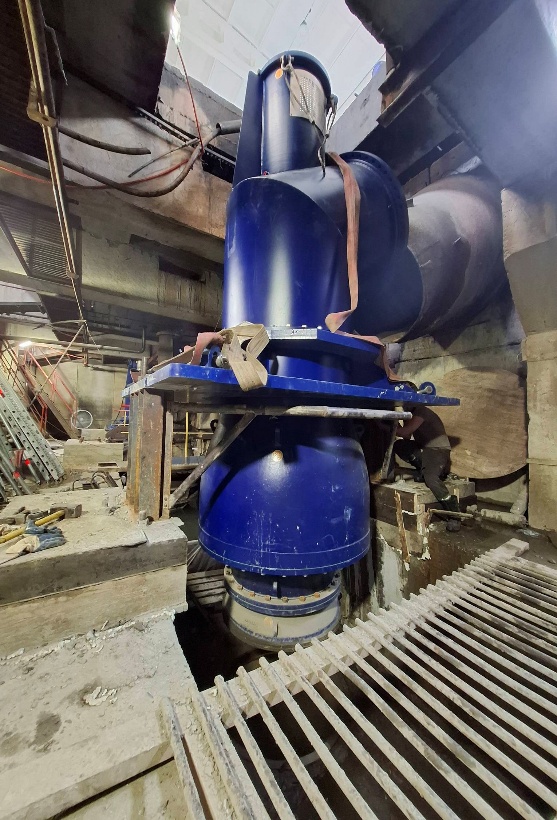

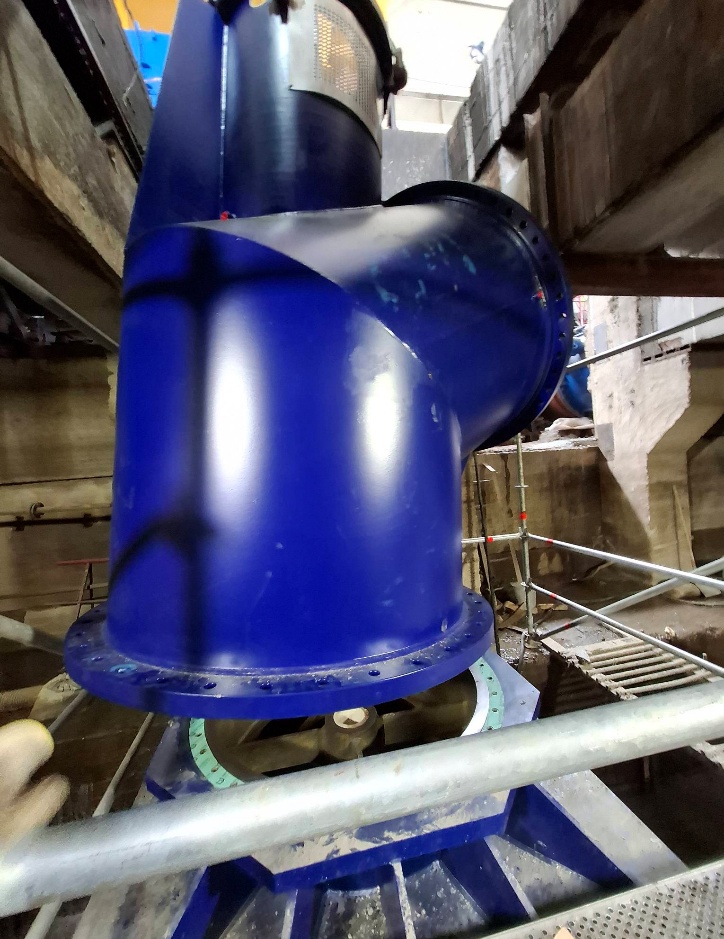

- На текущую дату смонтированы и запущены 2 насосных агрегата.
- Ведутся работы по монтажу третьего насосного агрегата.
- Монтаж и пусконаладка четвертого насосного агрегата планируются в 2026 году.
- 2. Технический результат:
- Заменено выработавшее ресурс оборудование на современные насосы от мирового производителя (Ruhrpumpen).
- Обеспечена полная совместимость с существующими фундаментами и трубопроводами без реконструкции здания ЦНС.
- Оптимизированы режимы работы циркуляционной системы за счет подбора насосов под реальные потребности станции.
- 3. Экономический результат:
- Снижение установленной мощности с 2,5 МВт до 1,8 МВт позволит существенно сократить расходы на электроэнергию собственных нужд.
- Исключены затраты на реконструкцию здания и переварку трубопроводов благодаря сохранению посадочных мест.

Текущий статус проекта
Насосные агрегаты поставлены на станцию в 2025 году. Частично оборудование уже смонтировано и введено в работу:
- 2 насосных агрегата - смонтированы и запущены в эксплуатацию
- 3-й насосный агрегат - ведутся монтажные работы
- 4-й насосный агрегат - монтаж и пусконаладка планируются в 2026 году
Заключение
Реализация проекта подтвердила статус «ЭнергоФронт» как инжиниринговой компании, способной выполнять полный цикл работ - от предпроектного обследования и проектирования до поставки, шефмонтажа и шефналадки. Комплексный подход позволил Заказчику не только обновить оборудование, но и обеспечить экономию электроэнергии на собственные нужды, что является стратегическим результатом для энергосистемы Алтайского края.
