Капитальный ремонт гидравлической муфты VOITH 682 SVNL 33G на Харанорской ГРЭС
22 мая 2025
Харанорская ГРЭС - крупнейшая тепловая электростанция в Восточном Забайкалье и самая мощная станция Забайкальской энергосистемы. Станция вносит огромный вклад в развитие края. Выработка электроэнергии на Харанорской ГРЭС составляет более 2,7 млрд кВт*ч в год.

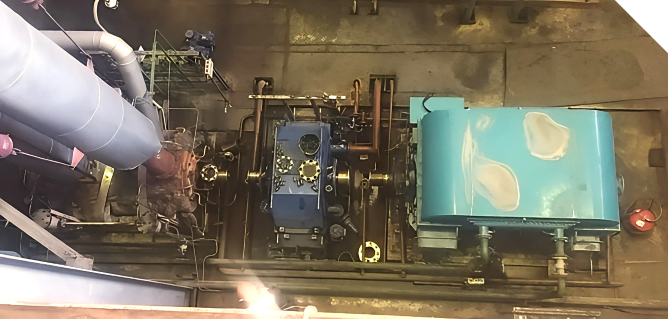

В связи с плановой остановкой энергоблока №3 Харанорской ГРЭС необходимо обеспечить в сжатые сроки проведение капитального ремонта гидравлических муфт VOITH 682 SVNL 33G, эксплуатируемых в составе ответственных механизмов - ПЭН-3А, ПЭН-3Б.

Капитальный ремонт оборудования проводился в соответствии с требованиями руководящих документов производителя VOITH TURBO и в рамках планового обслуживания оборудования с целью восстановления работоспособности и повышения надежности узла.

Все сервисные работы, выполняемые на территории Харанорской ГРЭС, обеспечивались сопровождением и техническим руководством сертифицированных сервис-инженеров EnergoFront.
В задачу EnergoFront входило обеспечение выполнения комплекса мероприятий по капитальному ремонту гидравлических муфт VOITH 682 SVNL 33G в составе:
-

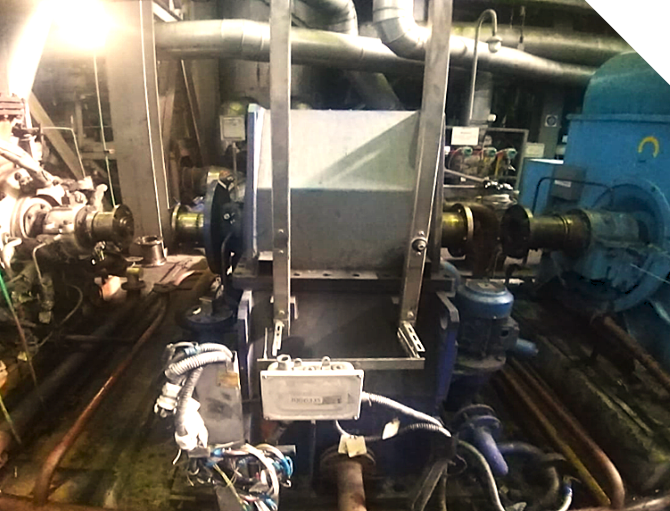

демонтаж гидравлических муфт и разборка маслосистемы агрегатов;
-
упаковка и транспортировка гидромуфт на специализированную ремонтную площадку;
-

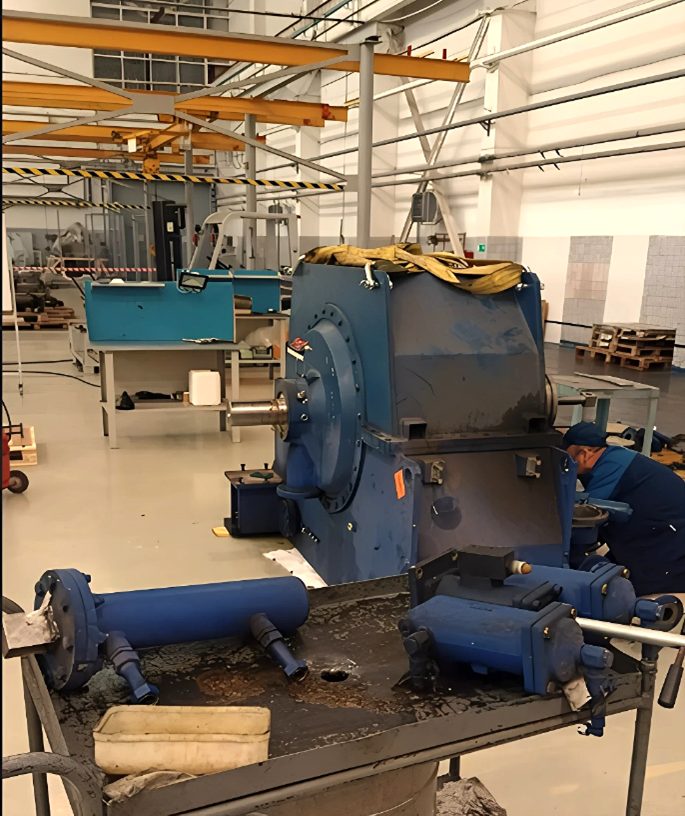

разборка гидромуфт, оценка технического состояния;
-
замена составных частей, устранение иных выявленных дефектов;
-
сборка гидромуфт и подготовка к обратной транспортировке;
-

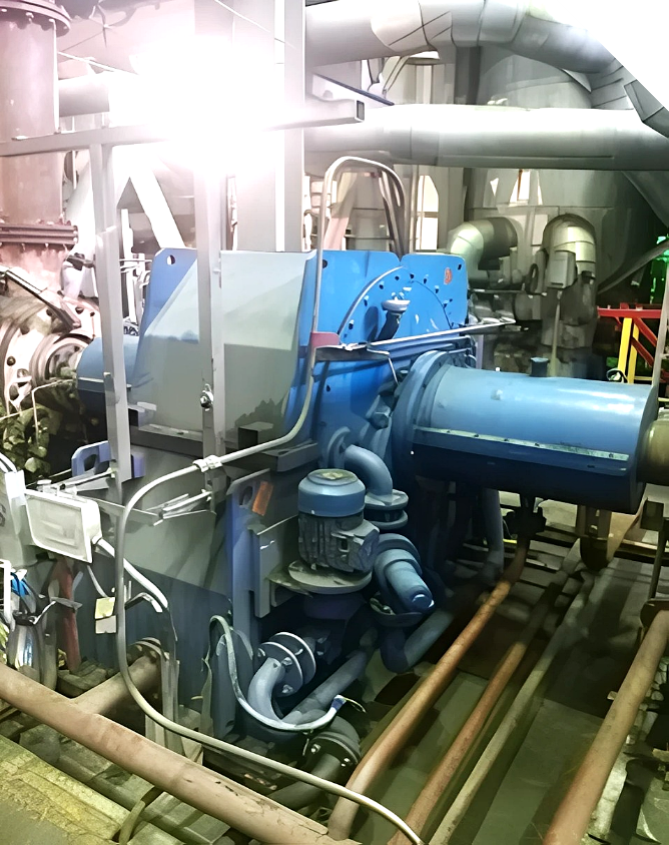

монтаж гидромуфт в состав агрегата на объекте и сборка маслосистем;
-
пусконаладка и повторный ввод в эксплуатацию агрегатов питательных насосов.

Капитальный ремонт гидравлических муфт VOITH 682 SVNL 33G производился на оснащенной ремонтной площадке, оборудованной специализированным инструментом и при поддержке экспертов завода-изготовителя.

В процессе ремонта гидромуфт выполнен комплекс работ:
-
разборка и дефектовка – выявлен износ подшипников, уплотнений и шестерен;
-
замена изношенных компонентов – установлены оригинальные запчасти VOITH TURBO;
-

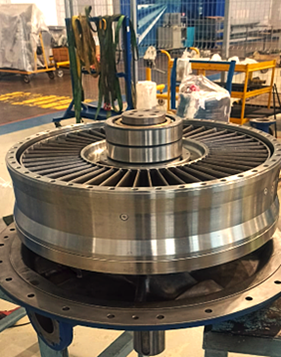

сборка – выставление зазоров и пригонка деталей;
-
балансировка – проведена динамическая балансировка для минимизации вибраций;
-
гидравлические испытания – проверка герметичности и рабочего давления;
-
технические отчеты – подготовка отчетной ремонтной документации.
Проведение ремонтных работ на специализированной площадке позволило осуществить работы качественно и в сжатые сроки!
На завершающем этапе ремонтных работ на Харанорской ГРЭС проведен монтаж на раму агрегатов питательных насосов ПЭН-3А, ПЭН-3Б гидравлических муфт, прошедших капитальный ремонт, выполнена обратная обвязка оборудования и подключение смежных систем с заменой гидравлического масла, проведена центровка валов агрегатов.
В согласованные с Заказчиком сроки проведены пуски двух агрегатов питательных насосов ПЭН-3А, ПЭН-3Б. Питательные установки выведены на рабочие параметры совместно с пуском энергоблока №3 после завершения ремонтных работ.
Результаты ремонтных работ обеспечат подтверждение надежности работы и требуемые показатели эксплуатации питательных установок Харанорской ГРЭС на следующий межремонтный период.
